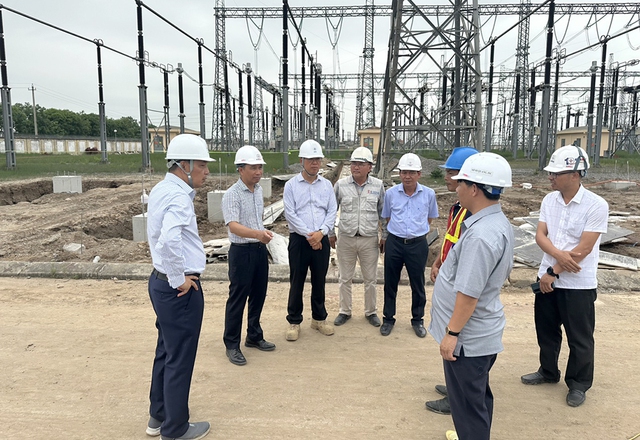

Trong buổi kiểm tra tiến độ thi công của Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phố Nối, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An đã yêu cầu các nhà thầu tập trung cao độ và ưu tiên mọi nguồn lực để hoàn thành đúc móng các vị trí còn lại. Điều này nhằm tránh tình trạng ảnh hưởng chung đến tiến độ toàn dự án. Dự án có tổng chiều dài khoảng 127 km và 334 vị trí móng cột, đi qua địa bàn với địa chất yếu, gặp khó khăn do mưa lớn và đất sạt lở.
Cho đến thời điểm 13h ngày 5/5/2024, dự án đã hoàn thành 271/334 vị trí móng và đang tiến hành thi công đồng loạt các vị trí còn lại. Lãnh đạo EVN và đoàn công tác đã kiểm tra các vị trí móng của nhà thầu Việt Á và nhà thầu Minh Quang, nhấn mạnh về tình hình khẩn trương hoàn thành và tăng cường nguồn lực để đảm bảo tiến độ.
Thời gian triển khai dự án còn rất ngắn, nên các nhà thầu đang tiến hành tăng cường lực lượng, máy móc và thi công 3 ca, 4 kíp, 24/7 để bù lại khối lượng công việc bị chậm. Lãnh đạo EVN cũng yêu cầu Ban QLDA các công trình điện miền Bắc kiểm soát chặt chẽ hơn về vật tư và tiến độ thi công, đồng thời đưa ra chỉ đạo và điều hành kịp thời đối với từng vị trí móng.
Ngoài ra, trong chương trình kiểm tra, lãnh đạo EVN đã kiểm tra tiến độ cung cấp cột thép của nhà thầu Việt Vương tại Hưng Yên và yêu cầu tăng cường sản xuất để đảm bảo tiến độ, tránh ảnh hưởng đến tiến độ của Dự án đường dây 500kV mạch 3.
Quick Links
Legal Stuff
