Tính đến ngày 17/6, dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Ph ố Nối đã bàn giao 99,6% hành lang tuyến (511/513 khoảng néo), nhưng vẫn còn hai khoảng néo chưa được bàn giao tại Nghệ An và Nam Định.
Ngày 17/6, Bộ trưởng Công Thương Nguyễn Hồng Diên, Phó Trưởng ban Thường trực Ban Chỉ đạo Nhà nước về các chương trình, công trình, dự án quan trọng quốc gia, đã dẫn đầu đoàn công tác kiểm tra tiến độ thi công và động viên lực lượng thi công các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối.
Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), dự án đã hoàn thành việc bàn giao mặt bằng cho tất cả 1177 vị trí móng cột và 99,6% hành lang tuyến (511/513 khoảng néo). Tuy nhiên, còn hai khoảng néo chưa được bàn giao tại Nghệ An và Nam Định.
Về việc cung cấp cột thép, dự án bao gồm 75 gói thầu do 18 nhà thầu/liên danh nhà thầu thực hiện, tương ứng gần 139.000 tấn thép. Trong đó, có 965 vị trí cột sản xuất trong nước và 212 vị trí cột nhập khẩu từ Trung Quốc. Hiện đã bàn giao 971/1177 vị trí cột, đạt 83%, và đang tiếp tục bàn giao 188 vị trí cột còn lại, dự kiến hoàn thành trước ngày 20/6.
Các vật tư, phụ kiện như dây dẫn, cách điện và cáp quang đã cơ bản hoàn tất bàn giao. Một số cách điện và phụ kiện còn lại của dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu đang được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban Quản lý dự án đôn đốc nhà thầu vận chuyển và bàn giao đến công trường trước ngày 20/6/2024 để triển khai lắp đặt đồng bộ.

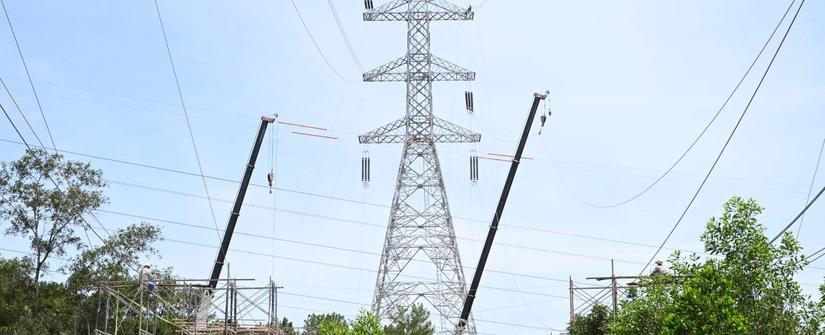

Đến ngày 17/6, công tác thi công xây dựng đã hoàn thành đúc móng cho toàn bộ 1177 vị trí, lắp dựng 604 vị trí cột và đang tiếp tục lắp dựng 423 vị trí cột. Công tác kéo dây đã hoàn thành 53 khoảng néo và đang tiếp tục thực hiện 40 khoảng néo.
Dù đã nỗ lực liên tục, EVN/EVNNPT vẫn đối mặt với ba khó khăn chính: chậm tiến độ cung cấp cột thép, thiếu nhân lực cho việc dựng cột và kéo dây, và điều kiện thời tiết nắng mưa thất thường. Hiện tại, EVN/EVNNPT đang tập trung khắc phục các khó khăn này bằng cách tập kết vật tư thiết bị trong điều kiện thời tiết khô ráo, điều chỉnh lịch làm việc linh hoạt, và tăng cường thi công bằng cơ giới tại những vị trí phù hợp, với mục tiêu hoàn thành dự án trước ngày 30/6/2024 theo chỉ đạo của Thủ tướng Chính phủ.
Trong hai ngày 17-18/6, đoàn công tác sẽ kiểm tra tiến độ thi công tại các vị trí quan trọng như khoảng néo 337-338 đường dây 500kV Quảng Trạch - Quỳnh Lưu, công tác thi công kéo dây KN337-338 thuộc gói thầu số 36, trạm biến áp 500kV Thanh Hóa, vị trí cột 117 đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa, và các công tác thi công khác tại gói thầu số 5 và 67 do CTCP Sông Đà 11 và CTCP Cơ điện Minh Quang thực hiện.
