Ngày 7/5, Chủ tịch Hội đồng Thành viên Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An tiếp tục đẩy nhanh tiến độ thi công cho các nhà thầu đang chậm chân trong việc triển khai dự án đường dây 500kV mạch 3 từ Nút giao NMNĐ Nam Định I đến Trạm biến áp Phố Nối, qua địa bàn tỉnh Thái Bình và Nam Định.
Cùng tham gia buổi làm việc có ông Nguyễn Đức Cường, thành viên Hội đồng Thành viên EVN; ông Nguyễn Tuấn Tùng, Chủ tịch Hội đồng Thành viên Tổng công ty Truyền tải điện quốc gia (EVNNPT) và ông Hoàng Văn Tuyên, Giám đốc Ban Quản lý dự án các công trình điện khu vực Bắc.
Đến thời điểm 19h ngày 7/5/2024, dự án đã hoàn thành 276/334 vị trí móng, và hiện đang tiến hành thi công đồng loạt các vị trí móng còn lại. Ngoài ra, đã lắp dựng xong 76 cột, còn 43 cột đang trong quá trình lắp dựng.

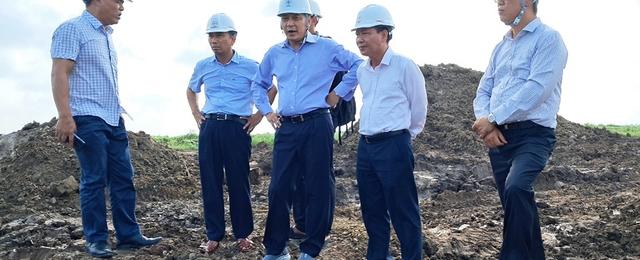

Chủ tịch EVN Đặng Hoàng An cùng đoàn công tác đã kiểm tra trực tiếp 64 và 66, do nhà thầu Việt Á thi công; cũng như các vị trí 119, 120, 214, 215, là 4 vị trí vượt sông do nhà thầu Sông Đà 11 chịu trách nhiệm.
Lãnh đạo các đơn vị thi công đã chia sẻ với ông về những khó khăn gặp phải, bao gồm tác động của thời tiết nắng nóng và mưa lớn đến tiến độ thi công đổ bê tông móng, cũng như sạt lở đất sau khi đào xong và khó khăn về việc vận chuyển nguyên vật liệu đến các vị trí thi công do tình trạng đường công vụ không thuận tiện.
Tuy nhiên, các nhà thầu đã tập trung mọi nguồn lực vào các vị trí cuối cùng này để nhanh chóng hoàn thành tiến độ thi công.
Chủ tịch EVN Đặng Hoàng An nhấn mạnh theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng phải hoàn thành trong tháng 4/2024. Tuy nhiên, đến nay, một số vị trí vẫn chưa đáp ứng được tiến độ yêu cầu, trong đó có nhà thầu Việt Á và Sông Đà 11 có tỷ lệ số móng chưa hoàn thành nhiều nhất.
Đối với các vị trí quan trọng như 214, 215 (vượt sông Luộc) thuộc tỉnh Thái Bình, và 119 (tỉnh Nam Định) cùng với 120 (vượt sông Hồng) thuộc tỉnh Thái Bình, Chủ tịch EVN đã đánh giá cao nhà thầu Sông Đà 11 đã bám sát kế hoạch và đề xuất hoàn thành móng các vị trí còn lại sau khi đã đổ xong móng ở vị trí 115.
Chủ tịch EVN yêu cầu các nhà thầu cần tập trung cao độ, ưu tiên mọi nguồn lực cho dự án, và khẩn trương hoàn thành việc đúc móng theo tiến độ quy định, để có thể triển khai việc lắp đặt cột và dây dẫn mà không gặp trở ngại từ việc chậm tiến độ thi công ở một số vị trí.
Hiện nay việc thi công vị trí móng của một số nhà thầu tại cung đoạn NMNĐ Nam Định 1 - Phố Nối chưa đáp ứng với tiến độ, yêu cầu của chủ đầu tư
Ảnh: VGP/Toàn Thắng
