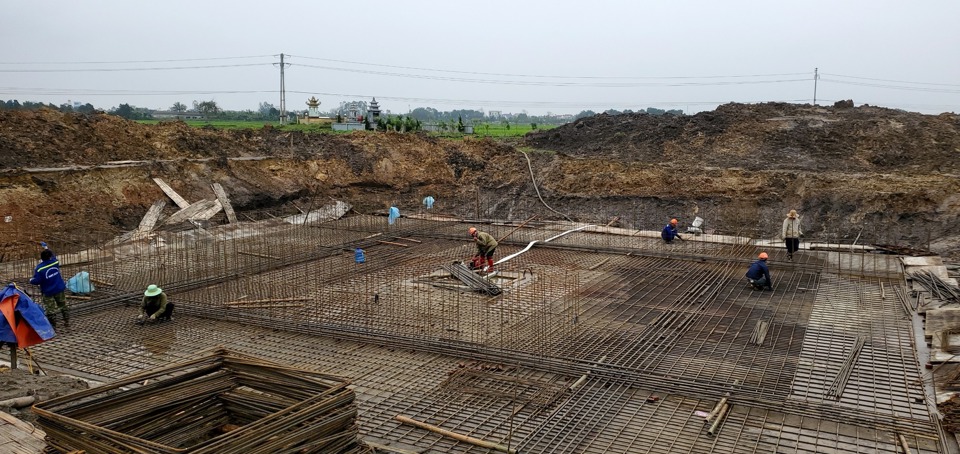

Huyện Vũ Thư thuộc tỉnh Thái Bình, là một trong bốn địa phương được tuyển chọn cho dự án đường dây điện 500KV Nam Định - Phố Nối, với tổng cộng 34 địa điểm lắp đặt cột móng.
Theo kế hoạch, dự án dự kiến sẽ tiến hành chạy thử vào tháng 6 năm 2024, vì vậy huyện Vũ Thư đang nỗ lực tối đa để giải quyết các vấn đề còn tồn đọng, đảm bảo bàn giao mặt bằng đúng tiến độ.
Ông Trần Thanh Hải, Trưởng phòng Tài nguyên và Môi trường của huyện, cho biết dự án ảnh hưởng đến 5 xã, chiếm diện tích tổng cộng 29.393,8m², liên quan đến 109 hộ dân. Hiện tại, việc bồi thường đã được hoàn tất ở các xã Minh Khai, Minh Lãng và Song Lãng. Tại xã Tự Tân, 57/62 thửa đất đã được bồi thường, trong khi tại xã Tam Quang, con số là 26/32 thửa đất.
Tuy nhiên, vẫn còn 11 hộ dân tại xã Tự Tân và Tam Quang đang gặp khó khăn với thủ tục giấy tờ liên quan đến phân chia di sản và xác nhận. Các bước tiến trình về giấy tờ vẫn chưa hoàn tất mặc dù họ đã bàn giao mặt bằng và nhận tiền tạm ứng.
Cơ quan điện lực đang hợp tác chặt chẽ với chính quyền địa phương và Trung tâm Phát triển quỹ đất để hoàn thiện các thủ tục theo quy định. Ngoài 34 vị trí cột móng, huyện còn có 4 điểm néo liên quan đến hành lang an toàn lưới điện ở xã Tự Tân và Tam Quang.
Ở xã Tự Tân, có 3 điểm néo liên quan đến 43 thửa đất của 40 hộ dân, trong khi ở xã Tam Quang chỉ có 1 điểm néo liên quan đến 1 thửa đất. Tại xã Tự Tân, vẫn còn 25 thửa đất chưa được bàn giao cho hành lang lưới điện.
Để giải quyết những trở ngại và đẩy nhanh tiến độ, Chủ tịch UBND huyện, bà Phạm Thị Như Phong, đã tổ chức cuộc họp với các đơn vị liên quan. Các biện pháp như rà soát hồ sơ thửa đất và xin ý kiến UBND tỉnh Thái Bình về việc tái định cư tại chỗ đã được thảo luận.
Dự kiến, vào ngày 15/6, huyện Vũ Thư sẽ hoàn tất phê duyệt các phương án bồi thường và kêu gọi người dân di dời tài sản ra khỏi hành lang an toàn lưới điện để dự án có thể tiến hành vận hành thử đúng kế hoạch.
